안녕하세요 엑셀청년입니다. 오늘은 엑셀로 근무일을 계산하는 방법을 알려드리려고합니다. 이 함수는 아무래도 사장님 또는 기업 인사팀에서 사용하지 않을까 생각을 합니다. 그럼 예시를 가지고 한번 설명해보도록 하겠습니다.
-2019년 토요일, 일요일, 공휴일을 제외한 실제 근무일은 몇일일까?
-만약에 100일 또는 그 이상으로 걸리는 프로젝트가 있는데 토요일, 일요일, 공휴일을 제외하면 언제쯤 작업이 완료될 수 있을까?
위와 같이 쉬는날을 제외한 날짜일수를 계산 또는 날짜를 계산하는 함수입니다. 아래 예시를 가지고서 한번 엑셀 근무일 계산하기 방법 알려드리도록 하겠습니다.
먼저 2019년 토요일, 일요일, 공휴일을 제외한 근무일수가 몇일이 있는지 알아보도록NEWWORKDAYS 함수를 알아보도록 하겠습니다.

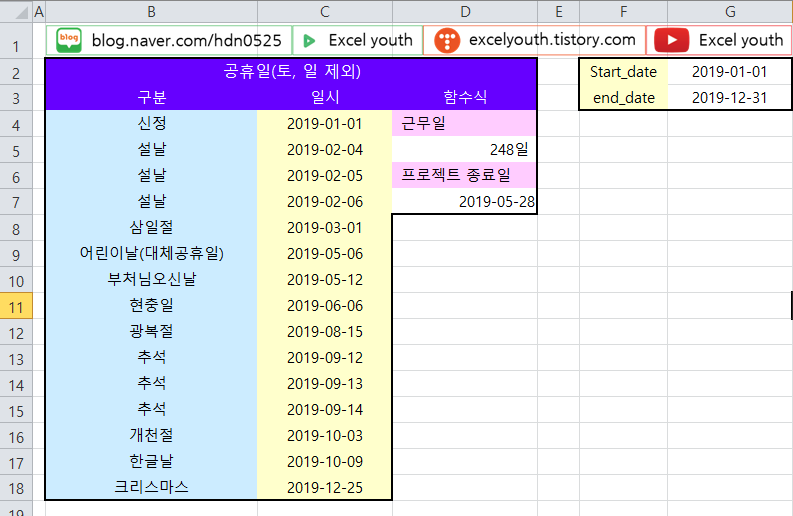

우선 이 함수를 활용하기 위해서는 "공휴일 리스트와 시작일 종료일" 데이터베이스가 있어야합니다. 토, 일요일은 자동적으로 계산되기에 필요없구요 위와 같이 실제 쉬는 공휴일 데이터베이스를 만들어주셔야 합니다. 그리고 결과값을 나타낼 셀을 선택한 후에 함수에 들어가서 networkdays를 검색하셔서 확인을 누릅니다.
Start_date와 end_date는 구하고자하는 년도 시작일과 끝일을 말합니다. 2019년이면 2019-01-01과 2019-12-31일이겠죠? 그리고 Holidays는 위에 작성한 공휴일입니다. 그럼 함수를 직접 적용하는 모습을 봐볼까요?
WORKDAYS 함수 적용화면
Start_date |
G2 |
2019년 1월 1일 시작하는 날 |
End_date |
G3 |
2019년 12월 31일 마지막 날 |
Holidays |
C4:C18 |
공휴일 날짜 |
위와 같이 함수를 설정하시면은 실제 토요일, 일요일, 공휴일을 제외한 엑셀 근무일 계산하기 결과값이 나올 수 있습니다. 아무래도 일수로 값이 나오기 때문에 숫자로 나오겠죠? 아래 수식결과를 보면 '248'을 볼 수 있습니다. 즉, 2019년 실제 근무하는 날이 248일이라는 의미입니다.
WORKDAY 함수 적용
그렇다면은 2019년 전체를 보지말고 만약에 2019년 프로젝트를 하나 만들었는데 100일 정도의 시간이 걸린다고 가정했을 때 쉬는날을 제외하고 몇일에 마무리를 지을 수 있을지를 계산하는 것입니다.
Start_date |
G2 |
시작하는 날 : 2019년 1월 1일 |
Days |
100 |
프로젝트 소요일수 |
Holidays |
C4:C18 |
실제 쉬는 공휴일 리스트 |
위에 표처럼 엑셀을 적용한다면은 과연 몇일에 프로젝트가 종료가될까요? 수식결과 : 43.613으로 나오는데 숫자로 적용되서 그런 것 같습니다. 값이 나오면은 '날짜'로 수정을 해줍니다. 날짜로 수정을하면 결과값은 2019-05-28일이 나옵니다.
그래서 프로젝트 일정을 정할때에는 약 5월 말일까지 완료가될 것 같습니다라고 보고를 드리면되겠죠? 이상 엑셀 근무일 계산하기 함수 Networkdays, workday 함수 설명이였습니다. 유튜브도 운영계획중에 있으니 오셔서 많은 구독과 좋아요 부탁드립니다.
